Change Management használati útmutató

Ez az útmutató az IATF Change Management Business Central apphoz készült. Végigveszi a beállítást, a telepítés utáni teendőket, majd egy konkrét példán keresztül a változáskérő dokumentum teljes útját az előkészítéstől a bevezetés utáni PDCA ellenőrzésig.

Bevezetés

Üdvözöljük a Változáskezelő app használati útmutatójában. Az alkalmazás az IATF (International Automotive Task Force) által meghatározott változáskezelési eljárásokat valósítja meg digitális formában, a 6M alapelvei szerint — modern és környezetbarát alternatívát kínálva a hagyományos papíralapú megoldások helyett.

A digitális dokumentumkezelés számos előnnyel jár a papíralapú rendszerekhez képest:

Az útmutató részletesen bemutatja, hogyan használhatja ki az app minden előnyét.

Az app működési mechanizmusa

Az alábbi ábra az app működési mechanizmusát szemlélteti — kezdésként tekintsük át ezt.

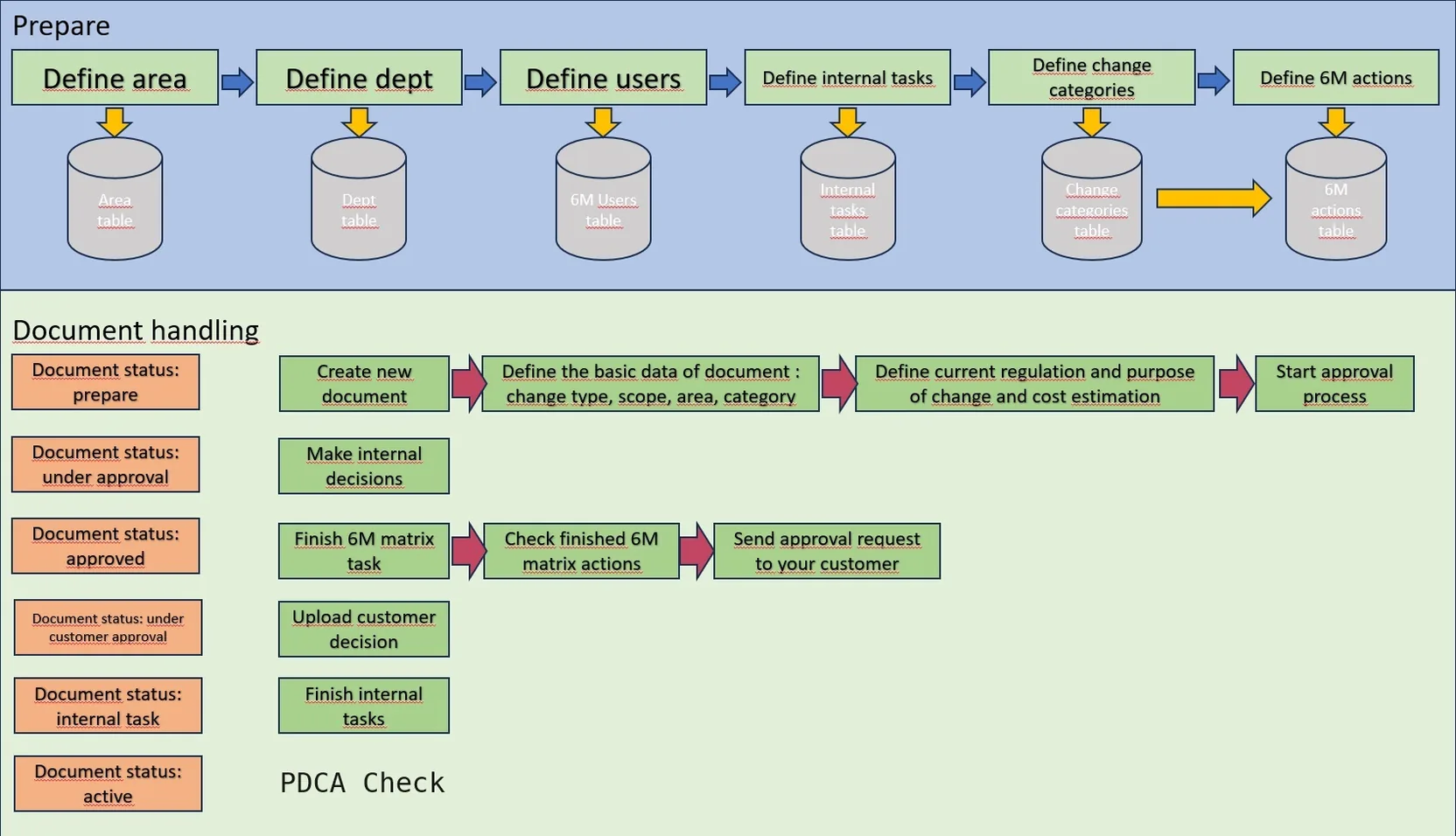

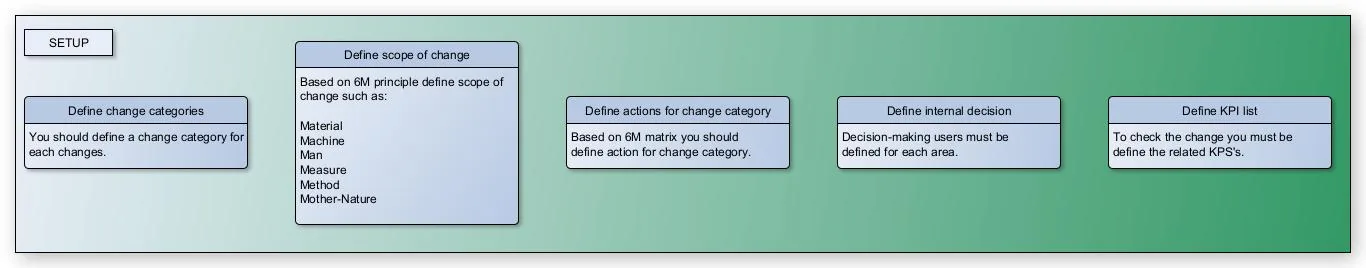

Folyamatábra: a beállítási lépésektől a változáskérő dokumentum állapotain át a PDCA ellenőrzésig.
Az app működési mechanizmusa

Első lépésként az app működéséhez szükséges beállításokat kell elvégezni. Ezek az adatok vezérlik az appot, a helyes működéshez elengedhetetlenek. A beállítási lépések a következők:

  1. Területek definiálása — Meg kell határozni azokat a területeket a vállalaton belül, ahol a változáskezelést alkalmazni szeretnénk.
  2. Szervezetek meghatározása — Azok a szervezetek, amelyeket be kívánunk vonni a változáskezelésbe.
  3. Felhasználók definiálása — Kinek van döntési és adminisztrációs jogosultsága, és ki hozza meg a végső döntést. Végső döntéshozói jogkörrel területenként csak egy felhasználó rendelkezhet.
  4. Belső feladatok meghatározása — Azok a feladatok, amelyek nincsenek benne a 6M mátrix által meghatározott feladatokban, de szükségesek a változás bevezetéséhez.
  5. Változás kategóriák felépítése — Minden lehetséges változást be kell sorolni egy kategóriába. Ezekhez rendelhetők majd az APQP által meghatározott feladatok.
  6. 6M mátrix meghatározása — A változás kategóriához hozzá kell rendelni, milyen akciókat kell elvégezni a bevezetéshez.
A beállítási lépések sorrendje: területek, szervezetek, felhasználók, belső feladatok, változás kategóriák, 6M mátrix.
A beállítás lépései

A rendszer hét dokumentumállapotot kezel aszerint, hogy a dokumentum készültségi foka hol jár. Az ábrán ezekből hat látszik; a hetedik a „lezárt" állapot.

Új dokumentum indításakor kötelezően definiálni kell a változás típusát, hatályát, az érintett területet és a változás kategóriáját. A rendszer a beállítások alapján generálja a feladatlistákat és a döntési listákat. A belső döntési folyamat listája a felhasználó beállítása táblából épül fel — aki ott az érintett területhez hozzá van rendelve, az hozhat döntést. A 6M mátrix akciók feladatlistája a 6M akciók táblából, a belső feladatlista pedig a belső feladatok táblából generálódik.

Egy dokumentum feladatlistája a Business Centralban, soronként a felelőssel és a határidővel.
Egy dokumentum feladatlistája

Miután a kérelmező kitöltötte az alapadatokat és meghatározta a változás tárgyát, elindíthatja a döntési folyamatot. A folyamat lépései:

  1. A belső döntési folyamat elvégzése.
  2. A 6M mátrix alapján meghatározott feladatok elvégzése és az evidenciák feltöltése.
  3. A 6M mátrix által meghatározott feladatok ellenőrzése.
  4. A vevői jóváhagyási kérelem kiküldése, ha szükséges.
  5. A belső feladatlistában meghatározott feladatok elvégzése.
  6. Ezek után a dokumentum élő, azaz aktív státuszú lesz.
  7. A bevezetés után már csak a PDCA ellenőrzés marad hátra: itt kell ellenőrizni a bevezetett változás hatékonyságát.

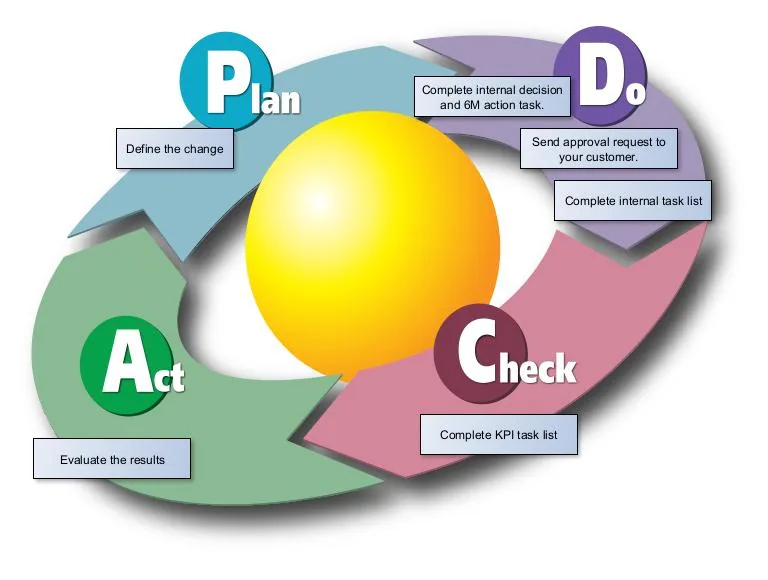

A dokumentumkezelés folyamatábrája a döntési folyamat indításától az aktív állapotig.
A dokumentum útja a folyamatban

Beállítás

Az appot célszerű olyan felhasználónak telepítenie, aki foglalkozik változáskezeléssel és az app adminisztrációjával. Az első telepítés során a telepítő automatikusan elvégzi az alábbiakat:

Információ

Az ütemezett feladat alapértelmezés szerint felfüggesztett állapotú lesz — kézzel kell újraindítani. Lásd a Telepítés utáni feladatok fejezetet.

Változáskérő beállítások

Általános beállítások

Az általános beállítások oldal: IATF katalógus szám, belső levelezés kapcsoló, ideiglenes dokumentum érvényessége, PDCA ellenőrzés időtartama.
Általános beállítások

Ezeket az IATF katalógus szám kivételével a rendszer beállítja telepítéskor; ha változtatni szeretne, itt teheti meg. Az IATF katalógus számot Önnek kell megadnia.

A „belső levelezés engedélyezése" kapcsoló kikapcsolásával letiltható az értesítő levelek küldése. Ez a beállítás nem vonatkozik a vevő felé küldendő jóváhagyási kérelmekre: azokat mindenképp az appból kell kiküldeni, mert a rendszernek háttérbeállításokat kell kezelnie, és tudnia kell, hogy a kérelem ki van-e küldve.

Az „ideiglenes dokumentum érvényessége" mezővel szabályozható az ideiglenes dokumentumok lejárati ideje, napokban megadva. A „PDCA ellenőrzés időtartama" azt az időszakot jelöli, amely alatt a bevezetett változás hatékonyságát ellenőrizni kell — a rendszer az itt megadott dátumképlet alapján számolja ki a határidőt, akkor, amikor a dokumentum aktív státuszba kerül.

Automatikus feladatvégrehajtás

A „jóváhagyási kérelem automatikus küldés" bekapcsolásával a rendszer magától kiküldi a vevőnek az értesítő levelet a változásról. Ha ezt kikapcsolja, a kérelmet egy menüpont kiválasztásával küldheti el. A vevő kartonjának legalján kell beállítani azokat az e-mail-címeket, ahová a változási kérelem megy.

A vevő kartonjának alsó része a változáskezelési kapcsolattartási cím mezőjével.
A vevő kartonján beállítható értesítési cím

Az „ideiglenes dokumentumok automatikus lezárása" bekapcsolásával a rendszer magától lezárja a lejárt ideiglenes változáskérőket. Az „értesítés küldése a lejárt ideiglenes dokumentumokról" bekapcsolása esetén minden hétfőn reggel értesítést kap minden felhasználó, aki a change management user setupban regisztrálva van — feltéve, hogy van lejárt ideiglenes dokumentum. Ha ezen a beállításon változtatni kíván, azt a feladat-várólista tételekben teheti meg.

Business Central URL

Az itt beállított linket a rendszer hozzáfűzi az értesítő levelekhez.

E-mail beállítások — vevői jóváhagyási kérelem

A vevői jóváhagyási kérelem levelének beállítása: tárgy, levéltörzs és a csatolmányok kiválasztása.

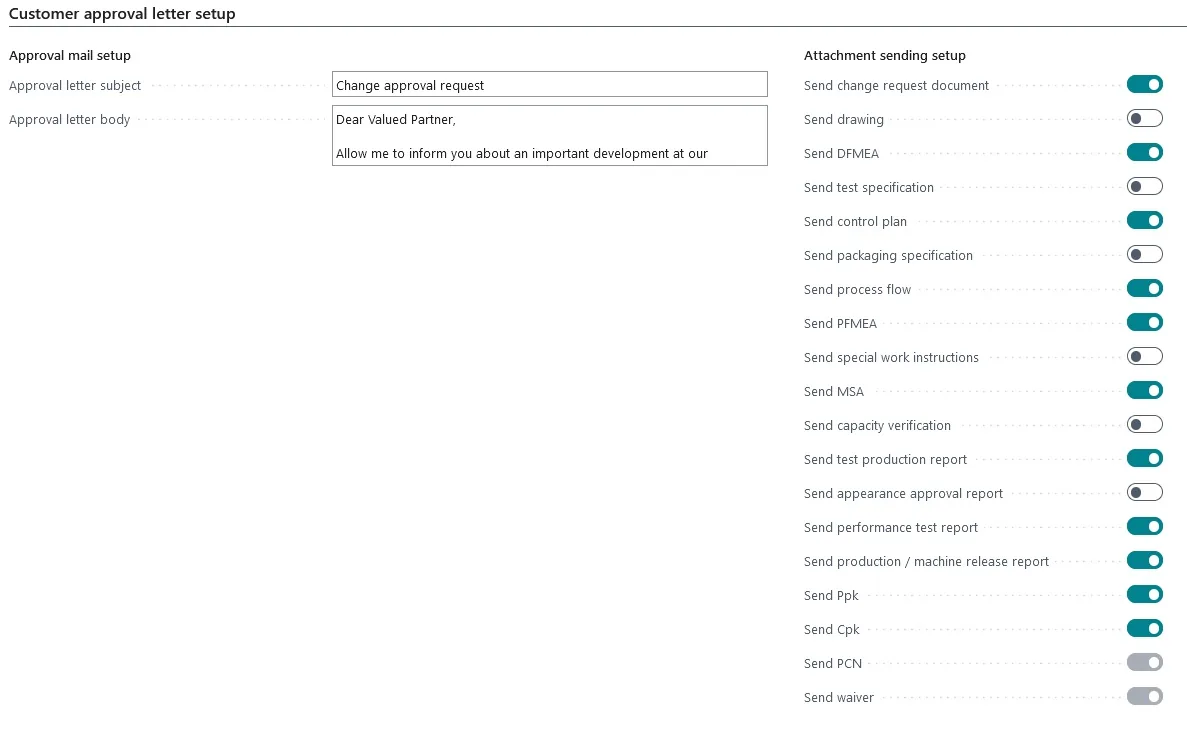

A vevői jóváhagyási kérelem levelének beállítása

Itt állítható be annak a levélnek a tárgya és törzse, amelyben a vevőt értesítjük a változásról. Javasolt ezt átnézni és a megfelelő tördeléseket elvégezni.

A csatolmányok beállítása részben szabályozható, mely feltöltött dokumentumok menjenek ki a változásértesítővel. A PCN és a Waiver minden esetben kiküldésre kerül, hiszen ezeken kell a vevőt értesíteni. A „változáskérő dokumentum küldés" bekapcsolásával maga a változáskérő dokumentuma is kimegy — az, amely a Jelentések → Dokumentum nyomtatása menüvel készül el.

E-mail beállítások — belső levelezés

A belső levelek tárgyának és szövegének beállítási oldala.
A belső levelek beállítása

Ebben a részben konfigurálható a rendszer belső használatú leveleinek tárgya és szövege. Telepítés után itt is célszerű a tördeléseket elvégezni.

Dokumentumadatok behelyettesítése a levelekbe

A levelek szövegébe behelyettesíthetők a dokumentum egyes adatai: ha a „levéltörzs" részben %n kifejezést használ, ahol n egy egész szám 1 és 9 között, a következő adatok kerülnek a levélbe:

Példa a helyettesítő jelek használatára a levéltörzsben.
Alkalmazási példák

A beállítás menürendszere

A beállítás menüsora a terület, szervezet, felhasználó, belső feladat és KPI menüpontokkal.
A beállítás menürendszere

Terület beállítás

Segítségével definiálhatók a termelési részegységek — például szerelősor, festőüzem, forgácsolóüzem. A terület kódja legfeljebb 10 karakter, a leírás 50 karakter lehet.

A területek listája kóddal és leírással.
Terület beállítás

Szervezet beállítás

Segítségével definiálhatók a szervezeti részegységek — például termelés, terméktervezés, folyamattervezés, karbantartás. A szervezet kódja legfeljebb 10 karakter lehet, és csak betűket tartalmazhat; a leírás 50 karakter.

A szervezetek listája kóddal és leírással.
Szervezet beállítás

Felhasználó beállítás

Itt definiálhatók azok a felhasználók, akiknek döntéshozatali és/vagy adminisztrációs jogosultságuk van.

A felhasználók beállítási táblája: terület, szervezet, helyettes, e-mail-cím és a jogosultsági jelölők.
Felhasználó beállítás

Ide azokat a felhasználókat kell felvenni, akiknek döntéshozatali jogosultságuk lesz, illetve azt a vezetőt — területenként egyet —, aki a végső döntéshozó. Az app úgy épül fel, hogy a dokumentummal kapcsolatban minden itt felsorolt személynek döntést kell hoznia területenként; ez lesz a belső döntési lista alapja.

Mindenkinek be kell állítani egy helyettesítő felhasználót is, aki jogosult dönteni a helyettesített személy helyett. A felhasználók e-mail-címét is meg kell adni, mert ide mennek a rendszer értesítő levelei.

Korlátozások

Területenként csak egy végső döntéshozó adható meg, és ugyanaz a felhasználó ugyanazon a területen és szervezeten belül csak egyszer szerepelhet.

Ha a felhasználónak döntési jogosultsága van, a „döntéshozó" jelölőt kell bepipálni; ha végső döntéshozatali jogosultsága van, a „végső döntéshozó" jelölőt. Adminisztrációs jogosultsághoz a „6M mátrix adminisztrátor" jelölő tartozik — ez engedélyezi a beállítások, a feladatlisták és a 6M mátrix szerkesztését. Felhasználót a törlés gombbal lehet eltávolítani.

Belső feladatok meghatározása

A belső feladatok definiálására szolgáló tábla: feladat leírása, terület, felelős szervezet, felelős személy és időtartam.
Belső feladatok meghatározása

Itt kell azokat a feladatokat definiálni, amelyek nincsenek benne a 6M mátrix feladataiban, viszont szükségesek ahhoz, hogy a dokumentum aktív státuszba kerüljön — ilyen lehet például anyag- vagy műveletváltozás esetén a gyártási rendelések frissítése. Ezeket a feladatokat a vevői elfogadás megérkezése után kell elvégeznie a felelősnek. A feladatokat területenként és szervezetenként kell csoportosítani; a változáskérő lapjának utolsó részében jelennek meg, és csak akkor érhetők el, ha a vevői jóváhagyás megtörtént vagy nem szükséges.

A „feladat leírása" részben kell megfogalmazni a feladatot, beállítani, melyik területhez tartozik, melyik a felelős szervezet, és ki a feladat elvégzésével megbízott személy. A „feladat időtartam" részben egy dátumképlet adható meg, amely a feladat határidejét határozza meg.

Tipp

Érdemes minden olyan feladatot meghatározni, amely a folyamat során előfordulhat: ha egy adott feladat egy konkrét változásnál nem releváns, a változáskérő főoldalán egyszerűen törölhető.

KPI regisztráció

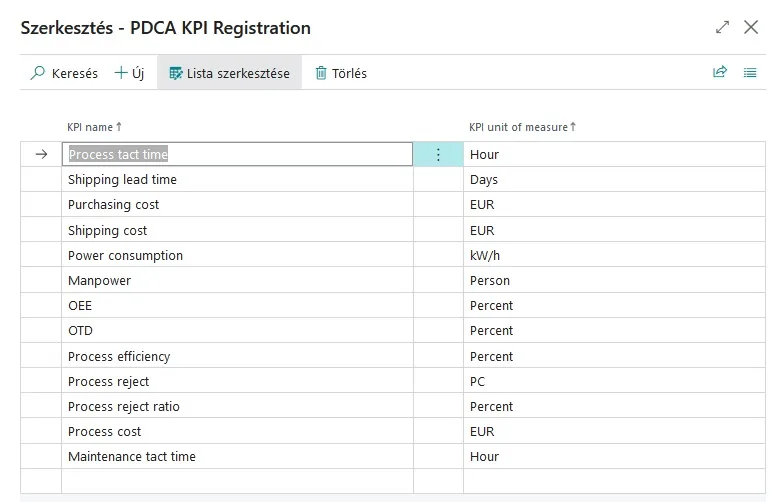

A KPI-ok regisztrációs listája.
KPI regisztráció

Itt vehetők fel azok a KPI-ok, amelyekkel a változás bevezetése után ellenőrizhető a bevezetett változás hatékonysága.

Demó adatok és adattörlés

Mivel az alkalmazás beállítása hosszú időt vehet igénybe, lehetőség van demó adatok behelyezésére a „demó adatok generálása" gombbal. Ez néhány változás kategóriát, szervezetet, területet és mátrix akciót hoz létre. A funkció csak az app demó verziójában érhető el.

Az adattörlés funkció a következő táblákból törli az összes adatot — szintén csak a demó verzióban érhető el:

Figyelem

Használatakor körültekintően járjon el: a törölt adatokat nem lehet visszaállítani.

Liszenckulcs importálása

A liszenckulcs importálása a beállítások „liszenc" része alatt lehetséges. A kulcs egy szöveges állomány .lic kiterjesztéssel, amely az előfizetett időszakot azonosítja.

Telepítés után az app bemutató üzemmódban működik: legfeljebb 50 változáskérő készíthető vele, időkorlát nélkül. Éles használathoz előfizetés szükséges, amely mellett semmilyen működés nincs korlátozva.

Ha az előfizetés lejár és az app nincs újra aktiválva, az addig létrehozott dokumentumok továbbra is szerkeszthetők és olvashatók — egy megkezdett folyamat tehát végigvihető —, új kérelmet viszont csak az előfizetés meghosszabbítása után lehet indítani.

Előfizetéshez a forgalmazóval kötött szoftver-szállítási megállapodás szükséges, amely a használati feltételeket tartalmazza. A kulcs elkészítéséhez az app appID-jét kell megadni; ezt a beállítások „liszenc" része alatt találja (piros keret a lenti képen).

A beállítások liszenc része, pirossal bekeretezve az appID mező.
Az appID a beállítások „liszenc" része alatt

Figyelem

Aktiválás előtt javasolt törölni a teszteléshez használt adatokat, mert az adattörlés funkció az aktivált appban már nem érhető el.

Telepítés utáni feladatok

Telepítés után a következő feladatokat kell elvégezni:

A feladat-várólista tételek ellenőrzése

A BC keresőmezőjébe írja be: „feladat várólista tételek", majd indítsa el a feladatkezelőt.

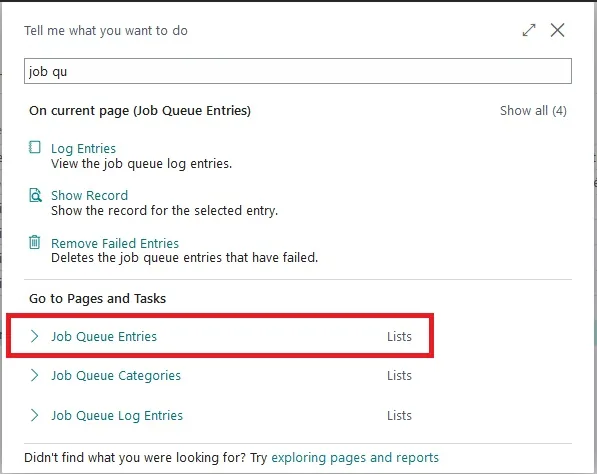

A Business Central keresőmezője a feladat-várólista tételek találattal.
A feladatkezelő megnyitása

Indítás után valami hasonlónak kell megjelennie:

A feladat-várólista tételek listája a change request task scheduler bejegyzéssel.
A feladat-várólista tételek listája

Ellenőrizze, hogy a „change request task scheduler" nevű bejegyzés állapota „kész"-e. Ha nem, lépjen be a kartonra, és a fenti menüben nyomja meg a restart gombot.

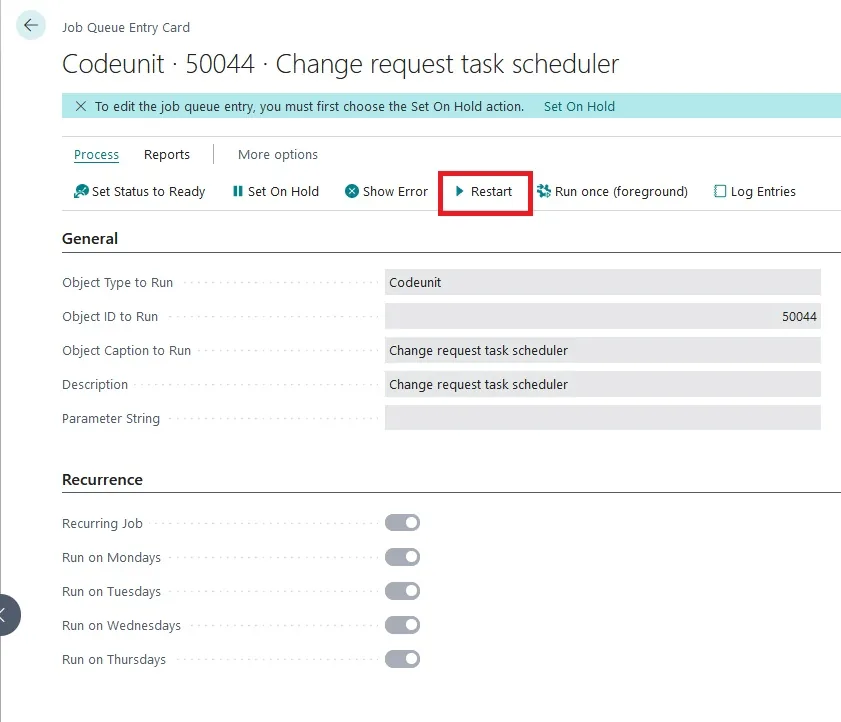

A feladat-várólista tétel kartonja a futási időpontok mezőivel.
A feladat-várólista tétel kartonja

Ez a feladat minden nap reggel 6-kor fut, és ellenőrzi, van-e a rendszerben lejárt ideiglenes dokumentum, majd a fent tárgyalt beállítások alapján végzi el a dolgát.

Információ

Ha az időpontokon változtatni szeretne, előbb a feladatot „on hold" állapotba kell tenni, mert csak akkor szerkeszthető. A beállítás után a feladatot újra kell indítani.

A levelezés beállításainak ellenőrzése

Ha engedélyezve van a levélküldés az appból, a Business Centralban konfigurálva kell lennie egy e-mail fióknak. Ezt az „email accounts" keresőmezőbe írásával ellenőrizheti. Ha az oldalon nincs beállítva semmi, kérje a rendszergazda segítségét.

Az app indítása, a kezdőképernyő

Telepítés után írja be a keresőmezőbe a „change management" kulcsszavakat. Két találat jelenik meg; a listanézetre lesz szükség. Ezt célszerű könyvjelzők közé tenni — további oldalneveket nem kell megjegyezni, mert innen minden funkció elérhető az app menürendszerén keresztül.

A keresőmező két change management találattal, közülük a listanézettel.
Az app indítása

A változáskérők listanézete, pirossal a szűrőgombokkal, zölddel az actions menüvel, bíborral az új és törlés gombbal.
A listanézet

A listanézetben a létrehozott dokumentumok alapadatai láthatók. A dokumentum számára kattintva megnyitható a dokumentum. A pirossal bekeretezett gombokkal a dokumentum státuszára lehet szűrni. Az „actions" menüben (zöld keret) a következő csoportok érhetők el:

Az „új" gombbal hozható létre új dokumentum, a törlés gombbal pedig — megfelelő jogosultsággal — törölhető (bíbor keret).

Változás kategóriák kezelése

Indítsa el a 6M mátrixot az alábbi menüvel.

A 6M mátrix indítása az actions menüből.
A 6M mátrix indítása

A változás kategóriát az „új kategória hozzáadása" gombra kattintva lehet felvinni.

Az új kategória hozzáadása gomb a 6M mátrix oldalán.
Új változás kategória felvitele

Mivel a változáskérelem lehet végleges vagy ideiglenes, a változás kategóriát célszerű mindkét típushoz rögzíteni. A kategóriakódot érdemes valamilyen logika szerint felépíteni: a lenti képen például a kód első három karaktere a változás hatályát reprezentálja, majd ezt követi a kategória rövidítése (MAT = material scope, SUPPCH = supplier change → MATSUPPCH). Egy adott kategóriakódot minden területhez fel kell vinni.

Tipp

Gondolja át alaposan a változás kategóriák definiálását, és ha szükséges, konzultáljon a munkatársaival — ez a lista a 6M mátrix alapja.

Példa kategóriakódokra a hatály és a kategória rövidítésének összefűzésével.

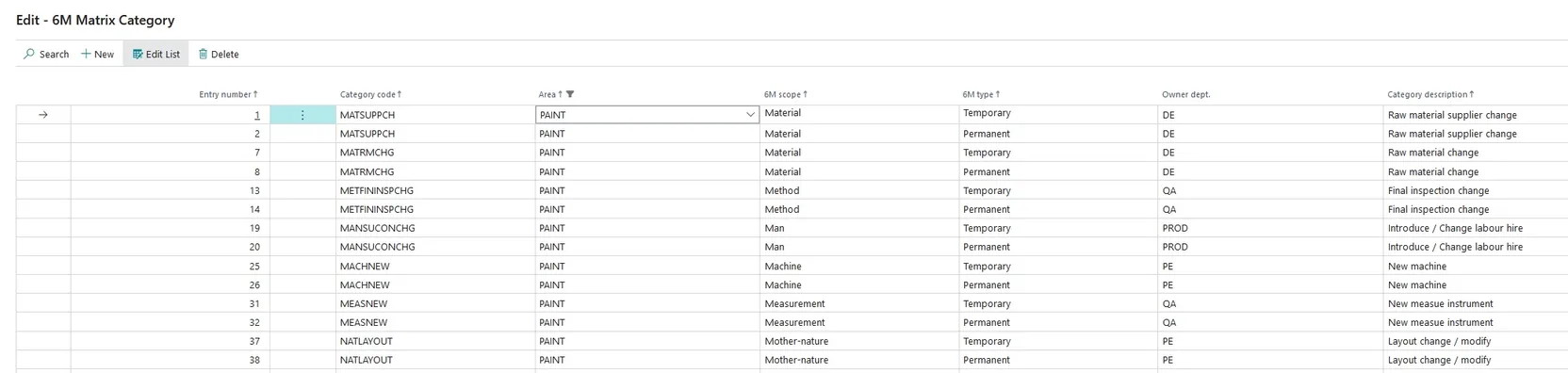

Példa a kategóriakódok felépítésére

Ha megvannak a kategóriakódok, importálni kell őket a 6M mátrixba, hogy feladatokat lehessen hozzájuk rendelni. Zárja be a kategóriák oldalát, és a mátrix oldalán nyomja meg a „kategória importálás" gombot (piros keret a lenti képen).

Figyelem

A kategória importálás minden adatot törölni fog a mátrix adatbázisából.

A 6M mátrix a kategória importálás és a kategóriák szinkronizálása gombokkal.
Kategória importálás és szinkronizálás

Importálás után a fentihez hasonló listát kell kapnia, azzal a különbséggel, hogy még egyik változás kategóriához sincs akció rendelve. A következő lépés, hogy minden kategóriához hozzárendeli a szükséges akciókat a megfelelő jelölő bepipálásával. Az „összes feladat időtartama" oszlopban egy dátumképletet kell megadni arra vonatkozóan, mennyi idő alatt kell minden feladatnak elkészülnie — ezt az értéket veszi figyelembe a rendszer a határidő számításánál.

Ha a kategóriákon változtatni szeretne, a „kategória hozzáadása" gombbal teheti meg. A módosítás után zárja be a kategóriák ablakát, és a mátrix főoldalán használja a „kategóriák szinkronizálása" gombot (zöld keret). Ez minden adatot szinkronizál a kategóriák adatbázisával, és nem törli a meglévő adatokat.

Miután minden kategóriához hozzárendelte a megfelelő akciókat, a rendszer készen áll a használatra. A következő fejezetben egy példán keresztül látja majd a működését.

Dokumentum létrehozása

Az app listanézetében az „új" gombbal hozható létre új dokumentum. Az oldal kilenc részre osztható.

Az új változáskérő dokumentum teljes képernyője a kilenc számozott résszel: alapadatok, aktuális szabályozás, javasolt változás, költségvonzat, belső döntés, info panel, 6M akciók, belső feladatlista és PDCA lista.
A változáskérő dokumentum felépítése

Új dokumentumot az alapadatok kitöltésével kell kezdeni. A dokumentum számát a rendszer automatikusan adja, csak ki kell lépni a mezőből. A „státusz" nem szerkeszthető: ezt a rendszer kezeli a készültségi foknak megfelelően.

A változás típusa lehet ideiglenes vagy végleges. Ideiglenes változásnál meg kell adni az időtartamot, ami legfeljebb annyi nap lehet, amennyit a beállításoknál megadtunk. A „terület" annak az egységnek a kódja, amelyre a változáskérő vonatkozik — ez a belső döntési lista összeállításának alapja. A „kategória kód" határozza meg, milyen kategóriába tartozik a változás; ez az alapja az „akciók a 6M mátrix alapján" feladatlistának. A „hatály", „kérelmező" és „létrehozás" mezőket a rendszer kezeli; a hatály értéke a megadott kategóriakódtól függ.

A döntési és feladatlisták a „terület" és a „kategóriakód" mezők elhagyása után épülnek fel, és a tartalmuk ezektől függ. Ha a változás cikkspecifikus, megadható a „cikkszám"; ha gyártási rendelést érint, a „gyártási rendelés" mezőbe írható annak száma. A „leírás" mezőbe megjegyzés írható, a „gépcsoport" mezőbe pedig az érintett gépcsoport száma.

A „vevő neve" megadása akkor kötelező, ha a változás vevői jóváhagyás köteles — azaz a 6M mátrixban waiver vagy PCN elkészítése be van jelölve az adott kategóriához. A „vevői cikkszámot" a rendszer automatikusan kikeresi, ha megadtuk a saját cikkszámunkat. Az alapadatok közül kötelező kitölteni:

Ha a vevő kartonján nincs beállítva a kapcsolati levelezési cím, a képernyő bal felső részén figyelmeztetés jelenik meg, ahonnan a „vevőkarton futtatása" linkre kattintva elérhető a vevő kartonja, és kényelmesen beállítható az e-mail-cím.

Figyelmeztető sáv a hiányzó vevői kapcsolattartási címről, a vevőkarton futtatása linkkel.
Figyelmeztetés a hiányzó vevői e-mail-címről

Ha az alapadatok megvannak, a változás leírásait és a költségvonzatot kell megadni. A költségvonzat azt mutatja meg, mennyi a változás többletköltsége vagy költségmegtakarítása a termék egységére vetítve: negatív szám költségmegtakarítást, pozitív többletköltséget jelent.

Kitöltött változáskérő dokumentum, előkészítés állapotban, felépült döntési és feladatlistákkal.
A kitöltött dokumentum — beszállítócsere példáján

A fenti példában egy olyan dokumentumot készítettünk, amely egy alapanyag beszállítójának cseréjét dokumentálja. Látható, hogy a döntési és feladatlisták már megvannak, és az info panel tartalma is megváltozott. A dokumentum még „előkészítés" állapotban van: a döntési folyamatot a létrehozónak kell elindítania. Előbb azonban nézzük át a jobb oldali info panelt.

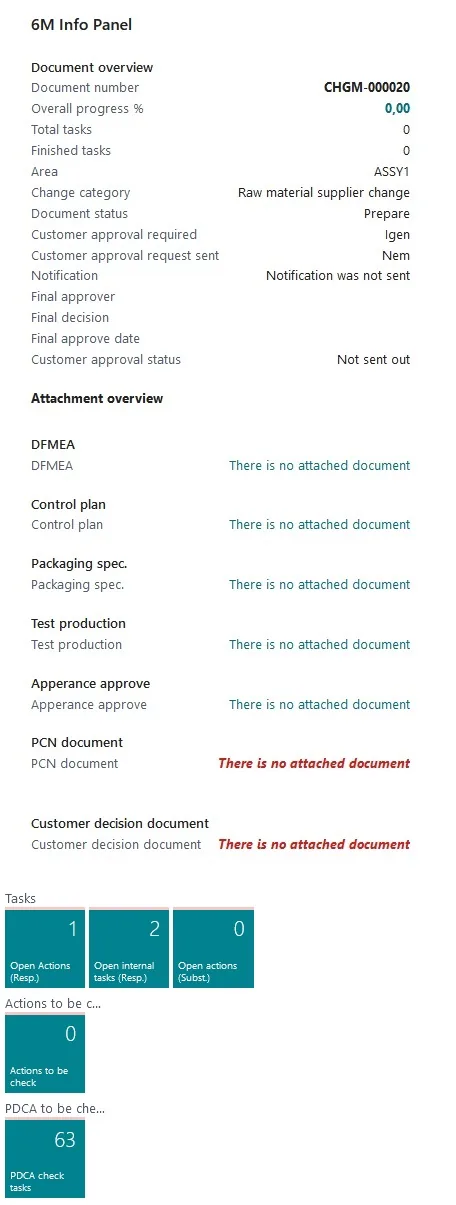

Az info panel: készültségi százalék, feladatszámok, terület, kategória, állapot, vevői jóváhagyás, csatolmányok és a négy feladatlista-csempe.
Az info panel

Az info panel a dokumentum állapotáról ad tájékoztatást, és igyekszik minden kapcsolódó adatot összefoglalni. A dokumentum száma alatt látható a készültségi fok százalékban, az elvégzendő és a már kész feladatok száma, az érintett terület és a változás kategória megnevezése. Kiderül belőle a dokumentum állapota, hogy kell-e vevői jóváhagyás és ha igen, elküldték-e már, hogy a belső értesítések kimentek-e, ki volt a végső döntéshozó, milyen döntést hozott és mikor.

A feltöltött csatolmányokról is látható információ. Ezek azok a specifikációk, mérési eredmények és tesztjelentések, amelyeket a 6M mátrixban a változás kategóriához rendeltünk. A példánkban hat dokumentumot kell feltölteni: egy DFMEA-t, egy control plant, egy csomagolási specifikációt, a tesztgyártás reportját, egy appearance approval reportot és végül a PCN-t. Feltöltés után a „nincs csatolt dokumentum" felirat helyén a fájl neve jelenik meg, és az info panelen rákattintva le is tölthető.

Ha a vevő válaszolt, a válaszát szintén fel kell tölteni; feltöltéskor lehet nyilatkozni arról, hogy elfogadták-e a kérelmet. Ha nem, a dokumentum „lezárt" állapotba kerül; ha igen, a folyamat mehet tovább. A panel legalsó részén négy csempe áll, amelyek a feladatlistákat nyitják meg — bennük a még el nem végzett feladatok láthatók, és mindenki csak a sajátjait látja. A csempéken szereplő számok az adott felhasználó nyitott feladatait mutatják.

A döntési folyamat indítása gomb a dokumentum menüsorában.
A döntési folyamat indítása (F2)

Folytassuk a dokumentum feldolgozását: indítsuk el a jóváhagyási folyamatot a fenti gombbal (F2 gyorsbillentyűvel is működik). A folyamat eltarthat egy kis ideig, mert ilyenkor küldi ki a rendszer a belső értesítő leveleket, ha azok engedélyezve vannak.

A jóváhagyás elindítása után a fejrész, a változások leírása és a költségvonzat már nem szerkeszthető. A rendszer üzenettel jelzi az indítás végét, a dokumentum státusza „jóváhagyás alatt"-ra vált, a belső jóváhagyási lista pedig szerkeszthetővé válik azok számára, akiknek van döntési jogosultságuk.

Üzenet a döntési folyamat sikeres elindításáról.
A döntési folyamat elindult

A következő lépés végigvinni a dokumentumot a belső döntési láncon: az adott területen belül minden szervezeti egységnek meg kell hoznia a saját döntését.

A belső döntési lista soraiban a döntéshozókkal és helyettesekkel; a végső döntéshozó sora pirossal kiemelve.
A belső döntési lista

A listában látható, ki jogosult döntéshozatalra és kik a helyettesítő személyek — csak ők tudják módosítani a döntést. A pirossal kiemelt sor a végső döntéshozóé, akinek akkor kell döntenie, amikor már minden szervezet meghozta a sajátját. Ha a végső döntéshozó elutasítja a dokumentumot, az „lezárt" állapotba kerül.

Információ

Elutasítás esetén mindenkinek kötelező megindokolnia a döntését.

Ha a belső döntési lista kész, elérhetővé válik a 6M mátrix feladatlistája. A döntés kártyaoldalon is szerkeszthető, ha ez kényelmesebb: ehhez a „tételszámra" kell kattintani.

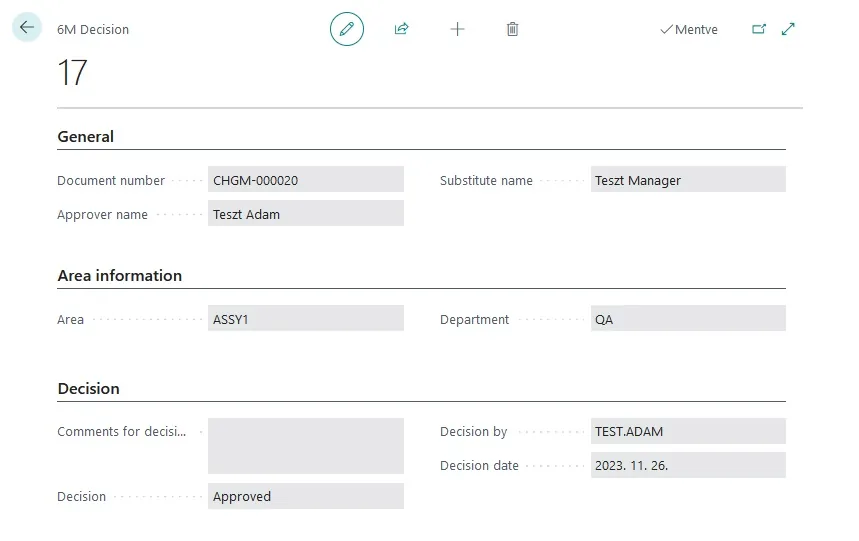

A döntés kártyaoldala egyetlen döntési sor adataival.
A döntés kártyaoldala

Amikor minden szervezet meghozta a döntését, a rendszer belső értesítő e-mailt küld a végső döntéshozónak. A teljesen kész lista így néz ki:

A lezárt belső döntési lista, minden soron meghozott döntéssel.
A kész belső döntési lista

A végső döntés után válik elérhetővé a 6M mátrix akció lista. Megfigyelhető, hogy a dokumentum elkészítésekor a határidők még üresek: a rendszer akkor számolja ki őket, amikor az adott lista elérhetővé válik a dokumentumon.

Az induló 6M mátrix akció lista a még el nem végzett feladatokkal.
Az induló akció lista

Mielőtt folytatnánk, vessünk egy pillantást az info panelre.

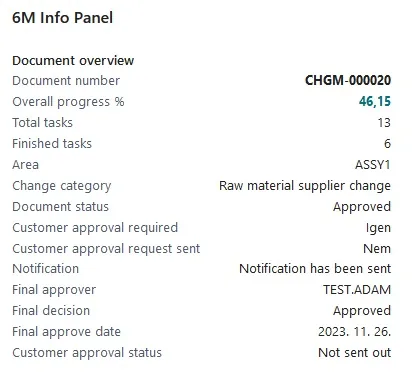

Az info panel a döntési folyamat lezárása után, frissült készültségi adatokkal.
Az info panel a döntés után

Következő lépésként el kell készíteni a mátrix akció lista feladatait és dokumentumait. Ezeket a „csatolmány műveletek" menücsoport alá kell feltölteni. Csak azok a menüpontok aktívak, amelyek relevánsak a dokumentum számára — ha például rajzmódosítás nincs előírva, a rajz feltöltése menü inaktív lesz. Feltöltés után az info panelen követhető, mi van már fent és mi nincs.

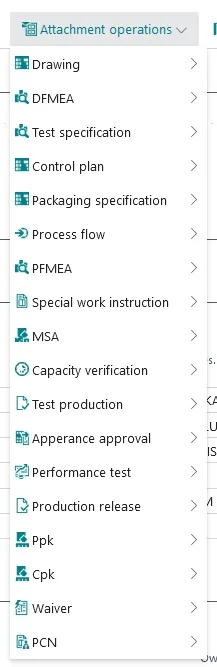

A csatolmány műveletek menücsoport a feltölthető dokumentumtípusokkal.
A csatolmány műveletek menücsoport

A rendszer addig nem engedi a feladatot készre állítani, amíg a megfelelő dokumentumot fel nem töltötték. Vannak azonban olyan feladatok, amelyekhez nem kell dokumentum:

Az info panel csatolmány szakasza a feltöltött fájlok neveivel, pirossal a vevői elfogadáshoz kötelező dokumentummal.
Az info panel a dokumentumok feltöltése után

A linkek megnyitásával a dokumentumok letölthetők. Pirossal az a dokumentum jelenik meg, amelyet a vevői elfogadáshoz kötelezően be kell nyújtani. A 6M mátrix akció lista ekkor így alakul:

A 6M mátrix akció lista a feltöltött dokumentumok után, elvégzett feladatokkal.
Az akció lista a feltöltések után

Információ

A feltöltési sebesség függ a fájl méretétől és az internetkapcsolat sebességétől, ezért a feltöltés eltarthat néhány percig is.

A következő pont az elvégzett feladatok ellenőrzése. Ellenőrzésre bárki jogosult, aki a területhez döntéshozóként fel van véve — a saját feladatát azonban senki nem ellenőrizheti. Az ellenőrzést az „akció ellenőrizve" oszlop jelölőjének kipipálásával kell jelezni. Ha az ellenőr nem fogadja el az elvégzett feladatot, az indoklását az „ellenőr megjegyzés" oszlopba kell beírnia, majd a bal oldali legördülő menü „akció elutasítás" pontjával utasíthatja el.

Az akció elutasítás menüpont a legördülő menüben.
Akció elutasítása

Ilyenkor a felelősnek újra el kell végeznie az érintett feladatot. A lenti képen egy elutasított feladat látható.

Az akció lista egy elutasított sorral és az ellenőr megjegyzésével.
Elutasított feladat az akció listában

Amikor minden feladat ellenőrzése befejeződött, kiküldhető a jóváhagyási kérelem a vevőnek — automatikusan vagy kézzel, az appból. A kérelem egy levél, amelyet a rendszer a feltöltött dokumentumokból állít össze a beállításoknak megfelelően. Kézi küldés esetén a „jóváhagyási kérelem küldése a vevőnek" menüvel indítható. Ekkor a dokumentum „vevői jóváhagyás alatt" állapotúra vált, és addig nem enged tovább, amíg a vevő válasza fel nem kerül a „vevői döntés dokumentuma" menüvel. A feltöltés után a rendszer rákérdez a vevői döntés eredményére, és ennek megfelelően állítja a dokumentum állapotát.

Figyelem

Ezen a ponton nagyon fontos a figyelem: ha a rendszer lezár egy dokumentumot, azt nem lehet visszaállítani, és az egész jóváhagyási folyamatot újra kell indítani.

A vevőnek kiküldött jóváhagyási kérelem levele a csatolt dokumentumokkal.
A vevői jóváhagyási kérelem

Ha pozitív válasz érkezett, elérhetővé válnak a belső feladatlisták; ha ezeket a felelősük elvégzi, a dokumentum aktív státuszba kerül. Negatív válasz esetén a dokumentum lezárásra kerül. A kész belső feladatlista így néz ki:

A kész belső feladatlista elvégzett feladatokkal.
A kész belső feladatlista

PDCA ellenőrzés

Ez a lista a bevezetett változás hatékonyságának ellenőrzésére szolgál. Minden új dokumentum létrehozásakor a rendszer a beállításokban megadott KPI-ok szerint elkészít egy ellenőrzőlistát.

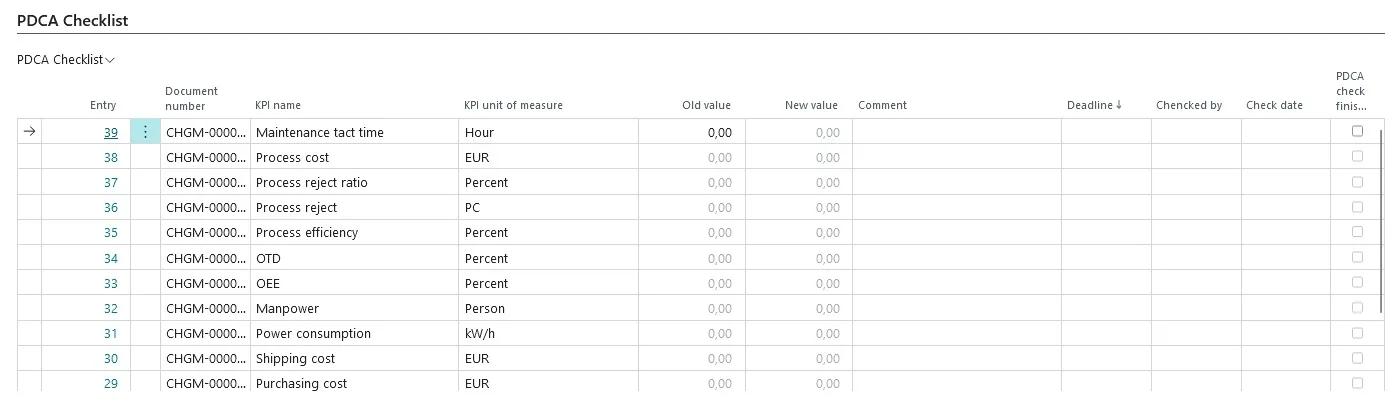

A PDCA ellenőrző lista a KPI-okkal, régi és új érték oszlopokkal.
A PDCA ellenőrző lista

Amíg a dokumentum állapota nem „aktív", a „régi érték" mezőben megadhatók a kiválasztott KPI-ok változás előtti értékei. Előfordul, hogy nem minden KPI-t használunk az ellenőrzés során — ilyenkor a nem használt sorok törölhetők, szintén csak az „aktív" állapot előtt. A törlés funkció a PDCA ellenőrző lista felirat melletti menüből érhető el.

A PDCA sor törlése menüpont a lista menüjében.
Nem használt KPI-sor törlése

Miután kiválasztottuk a szükséges KPI-okat és megadtuk a változás előtti értékeket, valami ilyesmit kell látnunk:

A PDCA lista kitöltött régi értékekkel.
A PDCA lista a változás előtti értékekkel

Amikor a dokumentum „aktív" státuszba kerül, a „régi érték" mező már nem szerkeszthető, viszont hozzáférhetővé válik az „új érték", a „megjegyzés" és a „PDCA kész" oszlop — és a rendszer ekkor számolja ki a határidőt is. Innentől végezhető el az ellenőrzés. Ha egy sorral végzett, pipálja be a „PDCA ellenőrzés kész" jelölőt; ezután a sor már nem szerkeszthető. Ha kényelmesebb, az adott sor kártyaoldalán is dolgozhat, a sorszám mezőben lévő számra kattintva.

Egy PDCA sor kártyaoldala a régi és új értékkel, megjegyzéssel és határidővel.
A PDCA sor kártyaoldala

A PDCA ellenőrzéshez kapcsolódó egyéb dokumentumok is feltölthetők: használja a „műveletek" menü PDCA csoportjának „Dokumentum feltöltése" pontját. A menü csak a dokumentum „aktív" státuszában érhető el.

A PDCA dokumentum feltöltése menüpont a műveletek menüben.
Dokumentum feltöltése a PDCA ellenőrzéshez

Dokumentum műveletek

A dokumentum műveletek menücsoport a másolás és lezárás menüpontokkal.
A dokumentum műveletek menücsoport

Ideiglenes dokumentum lezárása

Ezzel a menüponttal lezárhatók a lejárt ideiglenes dokumentumok.

Tipp

Ezt a feladatot automatikusan is el lehet végeztetni: ha a beállításokban engedélyezi a funkciót, a rendszer magától lezárja a lejárt dokumentumokat.

Dokumentum másolása

Bármelyik dokumentumról készíthető másolat a „dokumentum műveletek" → „dokumentum másolása" menüvel. Akkor hasznos, ha több olyan változáskérőt kell indítani, amelyek csak kismértékben térnek el. A másolt dokumentum „prepare" státuszú lesz, és a már ismertetett módon kell kezelni.

Belső feladatlista újraimportálása

Ezzel a menüponttal újra beimportálható a belső feladatlista.

Figyelem

Az importálás törölni fog minden adatot a meglévő feladatlistából.

KPI lista újraimportálása

Ezzel a menüponttal újra beimportálható a KPI lista.

Figyelem

Az importálás törölni fog minden adatot a meglévő KPI listából.

Feladatlisták

A feladatlisták célja, hogy a bejelentkezett felhasználó egyszerűen ellenőrizhesse az esetleges feladatait. Elérhetők bármelyik változáskérő dokumentum info paneljéről, illetve a következő szerepkör-főoldalakról:

A listákon csak a bejelentkezett felhasználóhoz tartozó, nyitott feladatok láthatók. Kivétel az ellenőrizendő akciók listája: ebben minden nyitott ellenőrzési feladat megjelenik, mert ez nem felhasználóhoz, hanem felhasználói jogosultsághoz kötött.

A listák határidő szerint vannak rendezve, és színkódokat is alkalmaznak: ha a feladat határideje lejárt, a sor piros, kövér betűtípussal jelenik meg; ha a lejárati dátum egy héten belül van, akkor kék, kövér betűtípussal.

A feladatlista-csempék egy Business Central szerepkör-főoldalon.
Feladatlisták a szerepkör-főoldalon

Előfordulhat, hogy egy tételnél még nincs határidő. Ez azért van, mert a rendszer a határidőt akkor számolja ki, amikor az adott feladatlista elérhetővé válik a változáskérelemben — vagyis a változáskérő még nincs abban az állapotban. A lenti képen egy ilyen példa látható.

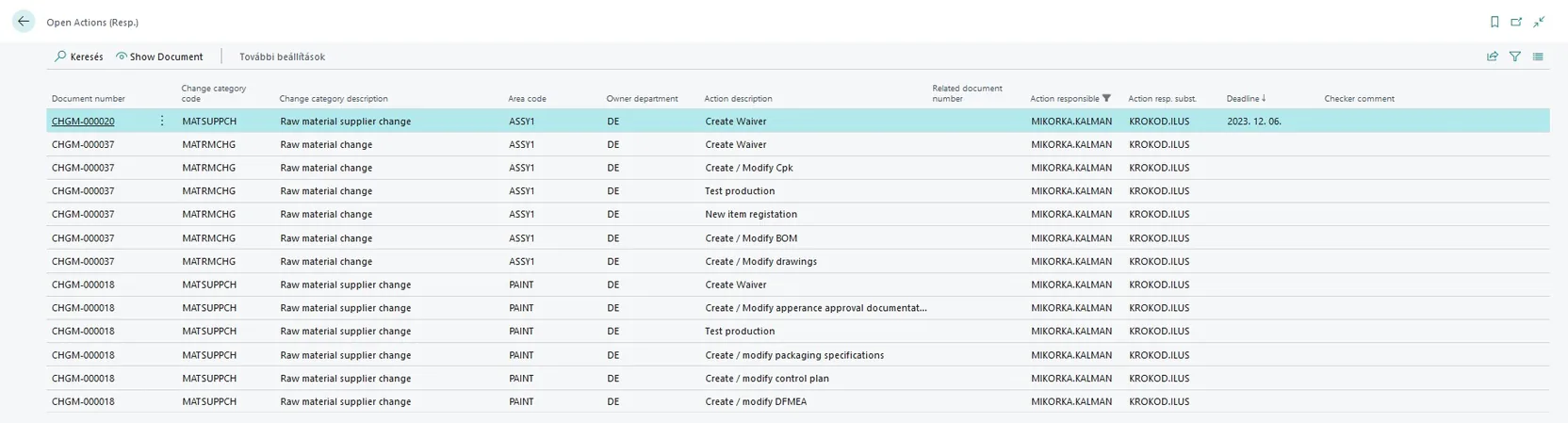

Egy feladatlista, benne határidő nélküli tételekkel.
Feladatlista határidő nélküli tételekkel

Feladatlisták az info panelen

Az info panelen lévő csempékkel is elérhetők a feladatlisták.

A négy feladatlista-csempe az info panel alján, a nyitott feladatok számával.
Feladatlista-csempék az info panelen

Riportok

A Jelentések menücsoport alatt három riport érhető el:
